Suomen suurinta tuulipuistoa rakentamassa – Lestijärven rakennushankkeen ensimmäinen vuosi

joulukuu 15, 2022, 14:00
 Artikkelit

Vuosi 2021 lähenteli loppuaan, kun pieni Lestijärven kunta ja sen 700 asukasta saivat iloisia uutisia. OX2 ja suomalaisten energiayhtiöiden, Kymppivoiman, Oulun Energian ja Kuopion Energian, muodostama konsortio olivat sopineet Suomen suurimman tuulipuiston rakentamisesta Lestijärvelle.

Kunnalle tämä oli juhlan aihe. Lestijärvelle rakennettaisiin 69 tuulivoimalaa ja tuulipuiston yhteenlaskettu vuotuinen energiantuotanto olisi noin 1,3 terawattituntia – vastaten noin kahta prosenttia Suomen sähkön kokonaistuotannosta.

Tuulipuisto tuottaisi kunnalle myös huomattavan määrän kiinteistöveroa. Se turvaisi uuden koulun, päiväkodin ja vanhan vanhainkodin peruskorjauksen rahoituksen. Ensimmäisenä toimintavuotenaan tuulipuiston tuottama kiinteistövero olisi noin 2,5 miljoonaa euroa. Lisäksi rakennusvaihe toisi työtä alueen yrityksille.

Rakentaminen edennyt energisesti

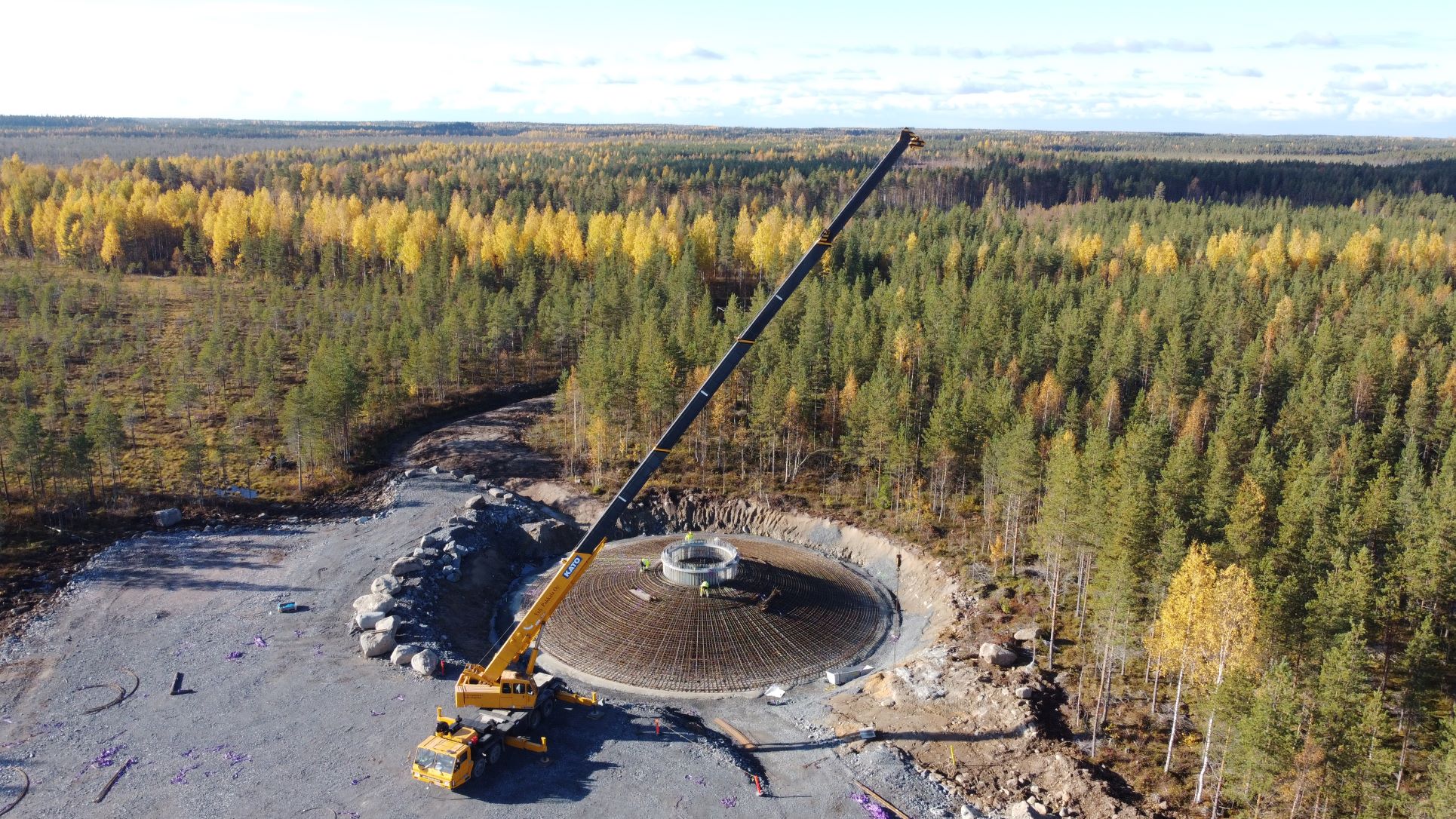

Rakennushanke käynnistyi ensimmäisen talven ja kevään aikana vauhdikkaasti maanrakennustöillä, puiden poistoilla ja teiden rakentamisella. Työt etenivät hyvin suunnitelmien mukaisesti ja vuoden 2022 loppupuolella noin puolet 69 voimalan perustuksista oli valmiina. Myös uusien sähköasemien sekä 400 ja 110 kilovoltin voimajohtojen rakentaminen oli hyvässä vauhdissa.

Lestijärven rakentamisesta OX2:lla vastaava projektipäällikkö Jommi Tervo on ollut kiireinen ensimmäisen rakennusvuoden aikana. Mies on silti myös erittäin tyytyväinen siihen, miten hyvin työt ovat edenneet.

"Näin suuren tuulipuiston rakentaminen on erittäin vaativa, mutta silti palkitseva hanke. On hienoa, että olemme voineet työllistää paikallisia yrityksiä ja työvoimaa esimerkiksi maanrakennustöissä ja puunpoistossa. Henki työmaalla on aina hyvin iloinen ja energinen”, Jommi Tervo kertoo tyytyväisenä.

Tulevana keväänä valmistuu suurin osa tuulipuiston teistä ja nostokentistä. Vuoden 2023 lopussa aletaan valmistella hankkeen näkyvintä vaihetta – tuulivoimaloiden pystyttämistä.

"Reilun vuoden päästä voimaloiden torneja aletaan nostaa paikoilleen. Sen jälkeen alamme asentaa konehuoneita ja siipiä. Tavoitteemme on, että kesällä 2024 ensimmäiset voimalat on sähköistetty, ja syksyllä 2024 suurin osa voimaloista alkaa tuottaa puhdasta kotimaista energiaa", Tervo arvioi.

Työmaan johto on ollut ilahtunut paikallisten asukkaiden kiinnostuksesta töiden etenemiseen. "Olemme pitäneet avoimia ovia työmaatoimistollamme kerran kuukaudessa. On ollut mukava tavata Lestijärven paikallisia ihmisiä ja keskustella hankkeesta pullan ja kahvin äärellä. Toivotamme jatkossakin kaikki tervetulleiksi mukaan!", Tervo sanoo.

Projektipäällikkö Jommi Tervo on tyytyväinen työmaan hyvään yhteishenkeen. (Kuva: OX2)
Toukokuussa 2022 hankealueella juhlistettiin Suomen suurimman tuulipuiston rakentamista Kuokat maahan -tilaisuudessa. (Kuva OX2)
Tuulipuiston sähköasemien rakentaminen käynnistyi vuonna 2022. (Kuva: OX2/Carelin/Janne Mäkinen)
Lestijärven tuulipuisto lyhyesti

Lestijärven tuulipuisto käsittää 69 tuulivoimalaa, joiden maksimikorkeus on 240 metriä ja yhteenlaskettu teho 455,4 megawattia. Hankkeeseen kuuluu myös Eltonevan sähköaseman sekä 110 ja 400 kilovoltin voimajohtojen rakentaminen. Tuulipuistoalueelle rakennetaan kolme sähköasemaa ja 28 kytkinasemaa.

Tuulipuiston arvioidaan valmistuvan vuoden 2024 loppuun mennessä. Sen vuotuinen energiantuotanto on noin 1,3 terawattituntia, mikä kattaa Suomen tämän hetken sähköntuotannosta noin kaksi prosenttia.

Lue lisää Lestijärven tuulipuistohankkeesta täältä.
