Niinimäen tuulipuiston voimalapystytykset etenevät – ensimmäiset viisi voimalaa täyskorkeudessa

joulukuu 3, 2024, 08:30
 Tiedotteet

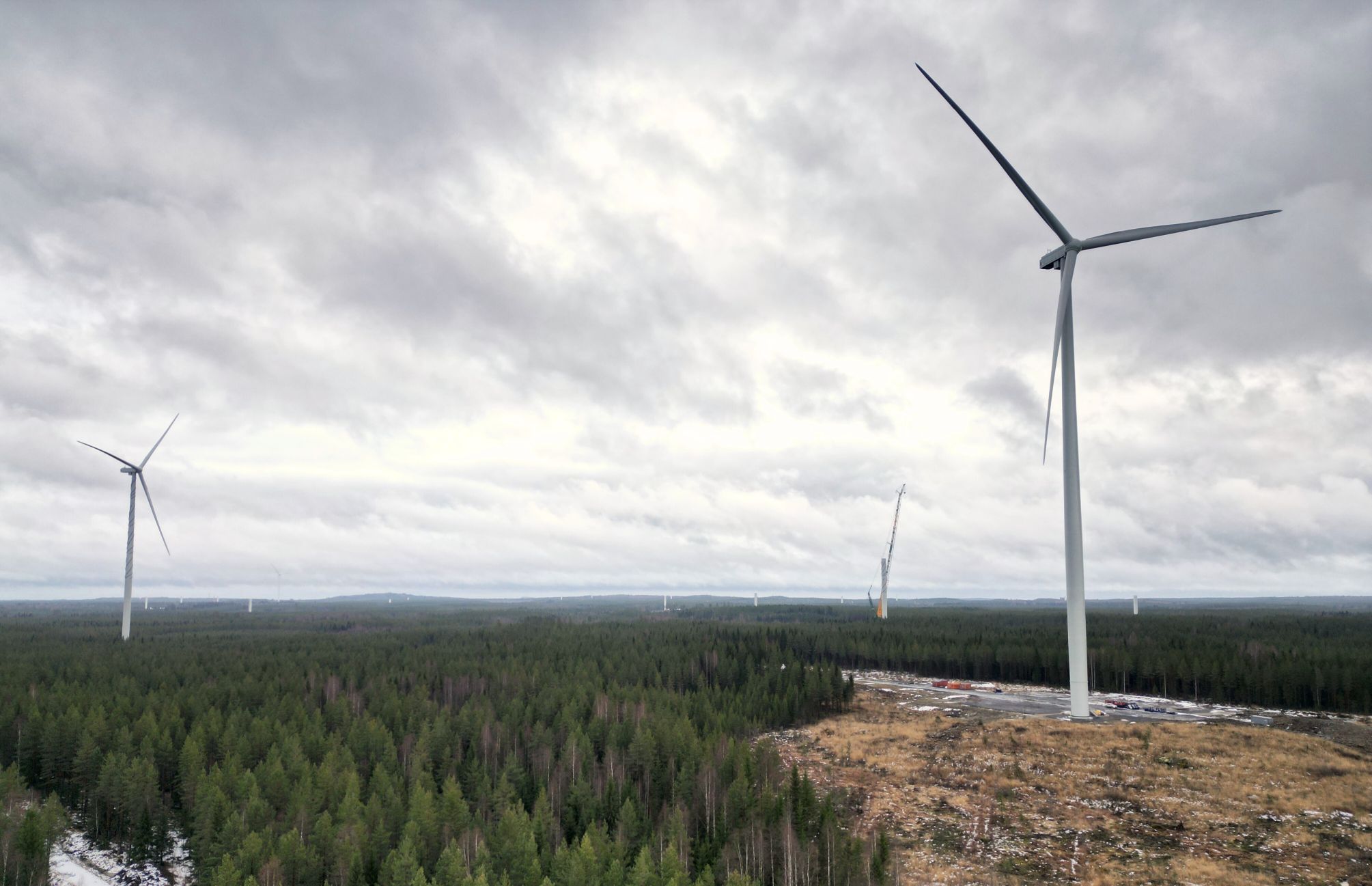

Voimalapystytyksiä Niinimäen tuulipuistoalueella marraskuussa 2024. Kuva: Jarkko Anttila / Welado

Pieksämäelle rakenteilla olevan Niinimäen tuulipuiston voimalapystytykset käynnistyivät syyskuun lopussa. Kaikki voimalat on nyt kasattu esikasauskorkeuteen, ja ensimmäiset viisi voimalaa nousivat täyskorkeuteen marraskuussa. Tuulipuistoon rakennetaan yhteensä 22 voimalaa, joiden yhteenlaskettu kokonaisteho on reilut 145 megawattia.

Tuulipuiston ensimmäinen täyskorkea voimala valmistui tuulipuistoalueen pohjoispuolelle 13. marraskuuta. Valmiiden voimaloiden korkeus on 250 metriä ja yhden voimalan teho on 6,6 megawattia. Seuraavaksi työmaalla jatkuvat muiden voimaloiden ylimpien tornilohkojen, konehuoneiden, siipien ja napojen nostot.

“Yhden voimalan yläosien nostot kestävät nykyisellään noin viisi päivää. Mikäli kaikki sujuu suunnitelmien mukaan, puistoon on vuoden loppuun mennessä kohonnut kahdeksan voimalaa. Kaikkien voimaloiden pitäisi olla pystyssä keväällä 2025”, sanoo hankkeen projektipäällikkö Ville Häkkinen OX2:lta.

Voimalaosia on kuljetettu tuulipuistoon elokuun lopusta lähtien. Hieman yli 70 prosenttia voimalaosista on saapunut perille. Osat tuodaan Pieksämäelle Haminan satamasta.

“Siipikuljetukset ovat jo valmistuneet, ja loput tornilohkot saadaan kuljetettua työmaalle joulukuun loppuun mennessä. Tämän jälkeen saapuu vielä muun muassa konehuoneita ja vaihdelaatikoita. Näiden kuljetukset valmistuvat tämänhetkisen tiedon mukaan helmikuun lopussa”, kertoo Häkkinen.

Tuulipuiston sähkönsiirron mahdollistava voimajohtolinja valmistui kokonaisuudessaan syyskuussa ja alueen sähköasema marraskuussa. Voimajohdon sekä sähköaseman rakennustöistä vastasi Eltel Networks.

Tuulivoimaloiden sähköistykset alkavat tammikuussa. Tuulipuiston vuosittainen energiantuotanto tulee olemaan yli 400 gigawattituntia, joka vastaa noin 80 000 kotitalouden vuotuista sähkönkulutusta (5 000 kWh/kotitalous).

Niinimäen tuulipuiston rakentaminen alkoi vuonna 2022. Sen on määrä valmistua ja aloittaa toimintansa vuonna 2025. OX2 jää vastaamaan tuulipuiston teknisestä ja taloudellisesta hallinnoinnista. Niinimäen tuulipuiston omistavat Helen ja Ålandsbanken Tuulivoima Erikoissijoitusrahasto.

Lisätietoja:

Projektipäällikkö Ville Häkkinen, OX2 Finland, +358 40 660 7117, ville.hakkinen@ox2.com
